← На главнуюПРОЕКТ РАЗВИТИЯ · ООО «ТЮЛЬПАН»

Новая точка
притяжения Яшалты.

Обновление действующей гостиницы с питанием и медицинским грязелечением в едином комплексе.

План реализацииПлановые показатели · редакция 01.10.2026
20номеров после обновления
40основных мест
13новых сотрудников
61,538 млн ₽плановый бюджет
01 / СУТЬ ПРОЕКТА

От гостиницы —
к целому опыту.

Восстановить полный номерной фонд, повысить качество размещения и создать условия для длительных заездов с питанием и процедурами.

ИСХОДНОЕ СОСТОЯНИЕ

6 работающих номеров

Первый этаж используется частично. Второй этаж не функционирует. Номерной фонд, общие зоны и оснащение требуют обновления.

ПРОЕКТНЫЙ РЕЗУЛЬТАТ

20 номеров и новые услуги

Полное переоснащение, ввод второго этажа, обновлённые кухня и прачечная, приём гостей, медицинские помещения и благоустройство.

01

Проживание

20 номеров с отдельными санузлами. Два этажа, единый подход к отделке, мебели и освещению.

02

Медицинский блок

Грязелечение, медицинский массаж, физиотерапия и врачебное наблюдение после лицензирования.

03

Сервис

Питание для участников длительных программ, бельевой цикл, приём гостей и пространства отдыха.

02 / ПРОСТРАНСТВЕННЫЕ РЕШЕНИЯ

Каждой функции —
своё место.

Планировки и интерьеры подготовлены в единой модели. Изображения показывают проектные решения, которые уточняются при рабочем проектировании.

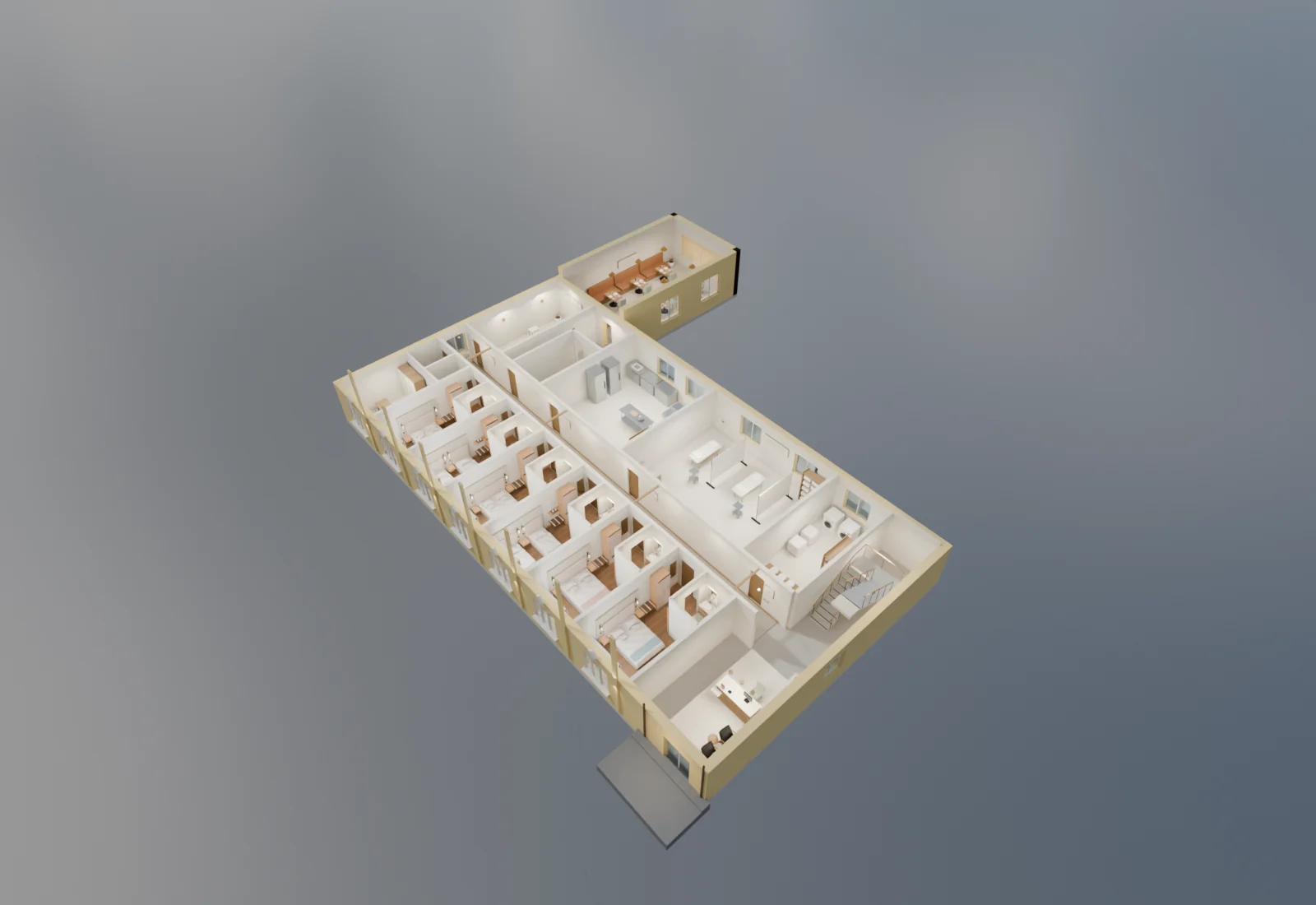

Проектный план первого этажа с номерами и общественными помещениями

Первый этаж

6 гостевых номеров, приём гостей, питание, служебные и медицинские помещения.

Проектный план второго этажа с четырнадцатью номерами

Второй этаж

14 номеров, расположенных в два ряда по семь. Возвращение этажа в эксплуатацию.

Санузлы и новые перегородки — проектное размещение. Медицинское зонирование уточняется технологическим заданием. Двор остаётся эскизом на условных границах участка.

03 / БЮДЖЕТ

Состав работ.
Понятная стоимость.

39 бюджетных блоков связывают ремонт, инженерную подготовку и оснащение с конкретными помещениями и задачами.

61 538 000 ₽

Плановая оценка по укрупнённым объёмам и ценам. Договорные цены уточняются при закупках.

Прямые затраты

Ремонт, инженерия, оснащение

52 574 154,95 ₽

Резерв

Уточнение стоимости и объёмов

7 463 845,05 ₽

Запуск

Средства для начала работы

1 500 000,00 ₽

Резерв выделен отдельно и составляет 14,1968% прямых затрат. Суммы воспроизведены из актуальной сметы без пересчёта.

04 / РЕЗУЛЬТАТ ДЛЯ ТЕРРИТОРИИ

Больше возможностей
остаться подольше.

Проект рассчитан на обычное размещение и длительные заезды. Медицинские посещения учитываются отдельно от числа туристов.

14

сотрудников в команде

13 новых сотрудников. Общий план — 13,5 ставки, включая медицинское направление.

1 502–2 406

гостей в год по модели

Прогноз уникальных проживающих. Целевой сценарий: загрузка 60–75%. В 2027 году учтена работа с апреля; это прогноз, а не подтверждённый спрос.

757,4 м²

существующего здания

Развитие на базе гостиницы. Проект включает обновление помещений, входа, фасада и покрытия кровли.

05 / РЕАЛИЗАЦИЯ

От подготовки
к приёму гостей.

Рабочий календарь ремонта и оснащения — ноябрь 2026 — март 2027 года. Плановое открытие — апрель 2027 года. Он зависит от оформления прав, финансирования и готовности поставок.

  1. 01

    Оформление и подготовка

    Права на здание и участок, условия финансирования, рабочие схемы и техническая подготовка.

    Текущая стадия проекта
  2. 02

    Ремонт и инженерия

    Оба этажа, медицинские зоны, общие помещения, фасад, вход и полное покрытие кровли.

  3. 03

    Оснащение и команда

    Мебель, оборудование, кухня, прачечная; подбор сотрудников и подготовка сервиса.

  4. 04

    Приёмка и открытие

    Проверка готовности помещений. Медицинское направление — после лицензирования и допуска специалистов.

    Плановое открытие — апрель 2027 года
УСЛОВИЯ РЕАЛИЗАЦИИ

На чём строится
план.

Показатели описывают будущий результат. Финансирование, права и допуск медицинских услуг оформляются до соответствующих этапов реализации.

Финансирование и устойчивость

Плановый бюджет — 61 538 000 ₽. Запрос субсидии — 21 538 461,53 ₽, планируемое внебюджетное финансирование — 40 млн ₽. Субсидия ещё не предоставлена. Расчёты подготовлены для заявки; реализация зависит от оформления финансирования и условий соглашения.

Недвижимость и проектные решения

Схема реализации предусматривает аренду здания и участка. Договор представлен без подписей; до подачи подтверждаются актуальные права и статус ограничения регистрации, отражённого в выписке на здание от 28.05.2026. Планировки и благоустройство уточняются на стадии рабочих решений.

Медицинское направление

Предусмотрены подготовка помещений, оснащение, квалифицированный персонал и медицинская лицензия ООО «Тюльпан». Источник и технология лечебного материала уточняются. Использование местного сырья требует подтверждения его пригодности и условий поставки.

Апрель 2027 года в финансовой модели — плановый срок запуска. Фактический запуск зависит от выполнения условий допуска к работе.

Подтверждение результатов

Штат, поток гостей и финансовые показатели на этой странице являются плановыми. Фактические показатели, подтверждения команды, подписные документы и источники финансирования комплектуются в составе заявки. Итоговую оценку проводит комиссия.

06 / ПРОЕКТ РАЗВИТИЯ

Последовательное
обновление гостиницы.

Ремонт, оснащение и подготовка команды запланированы как единый проект. Полная смета и финансовые расчёты включены в комплект заявки.

ПЛАН

20 номеров
40 мест

13 новых сотрудников · плановое открытие в апреле 2027Посмотреть этапы

Проект находится на стадии подготовки заявки. Изображения и показатели будущего комплекса обозначают плановые решения.
